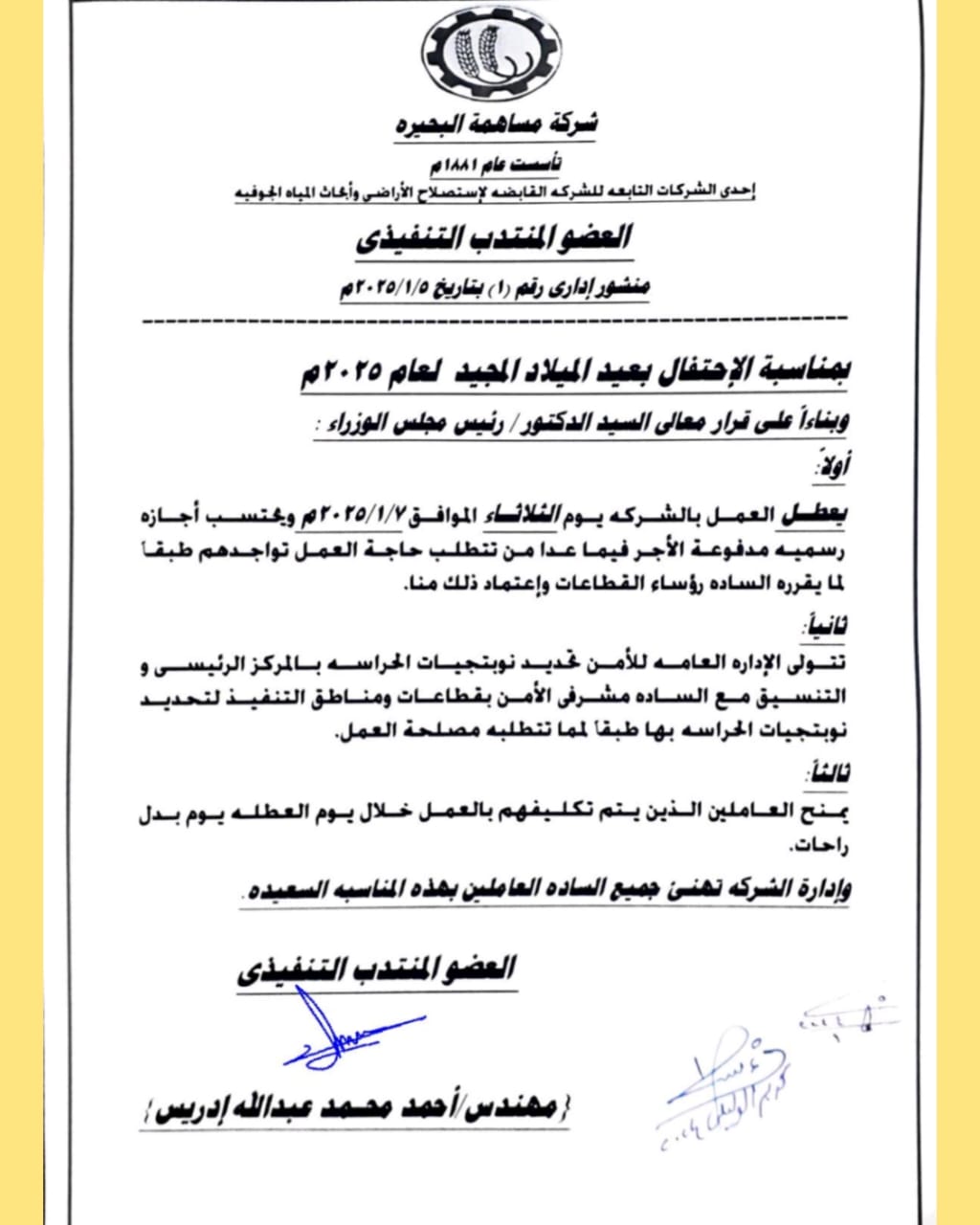

تهنئة من شركة مساهمة البحيرة إلى جميع العاملين بمناسبة عيد الفطر المبارك
يسر مجلس إدارة الشركة أن يتقدم بخالص التهاني والتبريكات إلى جميع العاملين بمناسبة حلول عيد الفطر المبارك، أعاده الله علينا وعليكم بالخير واليمن والبركات.
إننا إذ نشارككم فرحة هذا العيد المبارك، نؤكد على اعتزازنا بجهودكم المخلصة وتفانيكم في العمل، ونسأل الله أن يجعل أيامكم كلها أعياداً، وأن يوفقنا جميعاً لمزيد من النجاح والإنجاز.
كل عام وأنتم بخير
![]() |
![]() |
06/1/2026
تتقدم شركة مساهمة البحيرة بخالص التهاني وأطيب الأمنيات إلى الأخوة الأقباط بمناسبة عيد الميلاد المجيد، راجين من الله أن يعيده عليهم وعلى أسرهم الكريمة بالخير والبركة والسلام.
ونسأل الله أن تكون هذه المناسبة المباركة فرصة لتعزيز المحبة والتآخي بين أبناء الوطن الواحد وأن يحمل العام الجديد المزيد من التقدم والازدهار لمصرنا الحبيبة.
كل عام وأنتم بخير
![]() |
![]() |
06/10/2025
تهنئة من شركة مساهمة البحيره لجميع العاملين بها بمناسبه ذكري انتصار اكتوبر المجيده .
![]() |
![]() |
17/09/2025

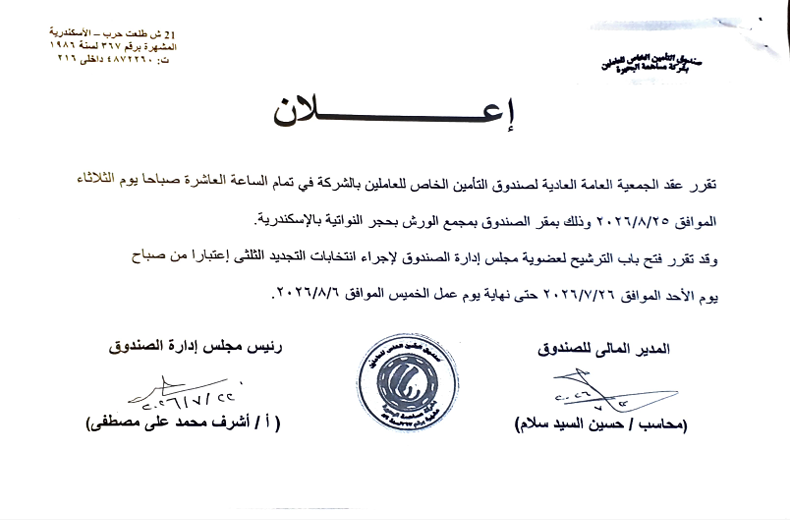

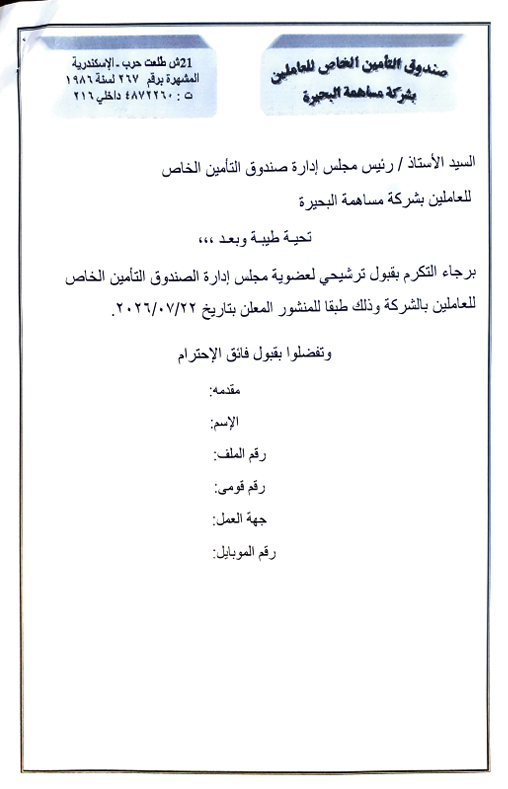

دعوة عقد الجمعيه العمومية غير العادية لصندوق التامين الخاص .
![]() |
![]() |
02/09/2025

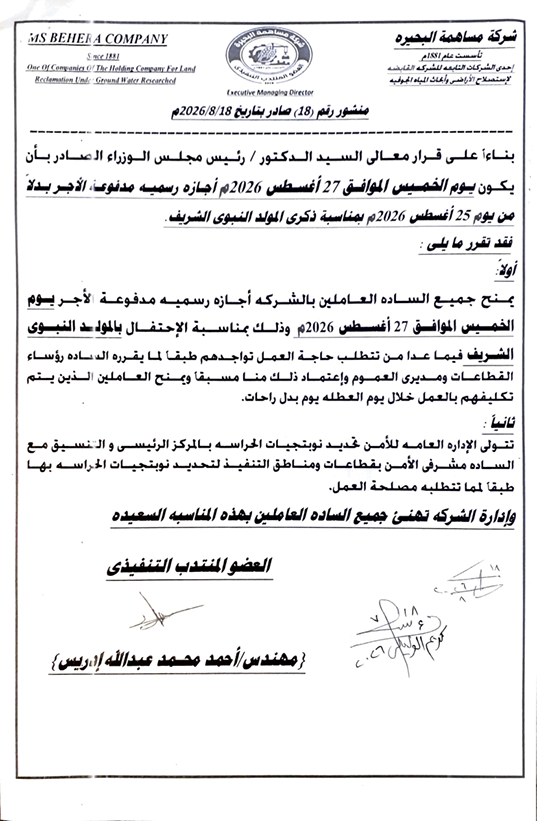

تهنئة من شركة مساهمة البحيرة لجميع العاملين بها بمناسبة الإحتفال بالمولد النبوي الشريف وكل عام وانتم جميعا بخير .
![]() |
![]() |
![]() |
20/7/2025

تهنئة من شركة مساهمة البحيرة لجميع العاملين بها بمناسبة الذكري الـ 73 لثورة 23 يوليو المجيدة وكل عام وانتم بخير.
![]() |
![]() |
2/7/2025
تهنئة من شركة مساهمة البحيرة لجميع العاملين بها بمناسبة الذكري الـ 12 لثورة 30 يونيو وكل عام وانتم بخير.
![]() |
23/6/2025

تهنئة من شركة مساهمة البحيرة لجميع العاملين بها بمناسبة الإحتفال بالعام الهجري الجديد وكل عام وانتم بخير.
![]() |
![]() |
![]() |
01/6/2025

تهنئة من شركة مساهمة البحيرة لجميع العاملين بها بمناسبة الإحتفال بعيد الأضحي المبارك وكل عام وانتم بخير.
![]() |
![]() |
30/4/2025
تهنئة من شركة مساهمة البحيرة إلي كافة العاملين بمناسبة عيد العمال
نتقدم إليكم بجزيل الشكر وعظيم التقدير لما تبذلونه من جهود بنّاءة وإخلاص دائم، فأنتم شركاء النجاح وأساس التنمية.
![]() |
23/4/2025

بشري ساره لجميع العاملين بالشركة بعودة تفعيل خدمة التامين الصحي..
حيث تم بحمد الله إستئناف الخدمة العلاجية بالتامين الصحي للعاملين بالشركة.
![]() |
![]() |
20/4/2025
تهنئة من شركة مساهمة البحيره لجميع العاملين بها بمناسبه الإحتفال بعيد شم النسيم وعيد تحرير سيناء وكل عام وانتم بخير..
![]() |
![]() |
![]() |
![]() |
26/3/2025
تهنئة من شركة مساهمة البحيره لجميع العاملين بها بمناسبه قدوم عيد الفطر المبارك وتقبل الله منا ومنكم صالح الأعمال وكل عام وانتم بخير..
![]() |
![]() |
![]() |
الموقف النهائي لأهم المشروعات الجاري تنفيذها
مشروع أعمال شبكات إنحدار شبكات الصرف الصحي ومحطات الرفع وخطوط الطرد لعدد 7 قري بمركز البلينا بمحافظة سوهاج (ضمن مشروع حياة كريمة).
لصـــالح الهيئـــة الهندسيـــة للقــــوات المسلـــحة بالمنطقــــــة الجنوبيــــــة إجمــالي حجــم العمـــل 604.438.000 جنيه مصري بدايه من 2021/6 تم التنفيذ بنسبه 77%.
![]() |

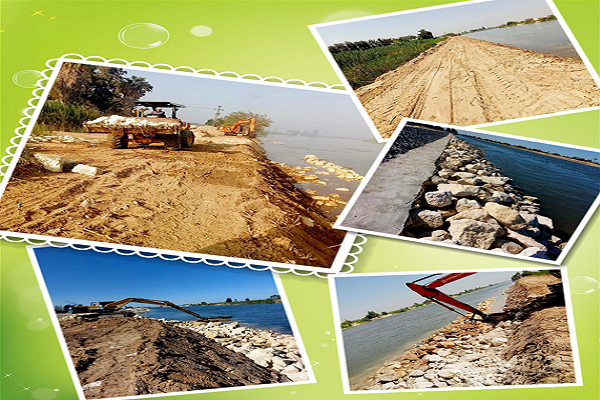

مشروع حماية جوانب ترعة النوبارية وأعمال التكريك من نهاية كم 14 حتي كم 28.500 .
لصــالح الهيئة العامة للنقل النهري بقيمـــــة التعــــاقد 201.239.000 جنيـــــــه مصـــــــري بداية من 2023/4 تم تنفيذ نسبة 72%.
![]() |

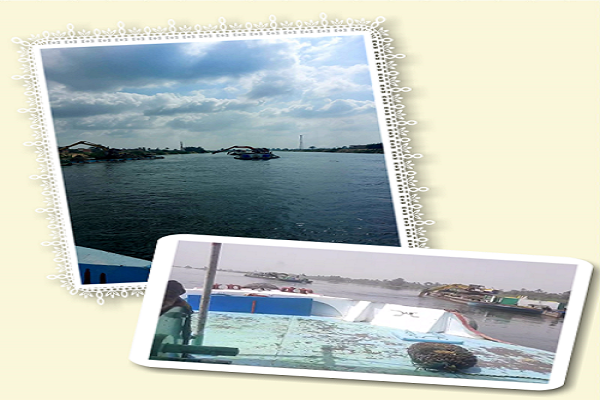

مشروع إزالة الإختناقات الملاحية بنهر النيل من كم 750 حتى كم 885 ببني سويف .
لصــالح الهيئة العامة للنقل النهري بقيمـــــة التعــــاقد 58.500.000 جنيـــــــه مصـــــــري بداية من 2023/11 تم تنفيذ نسبة 79%.
![]() |
اعمال التطهير والتكريك بميناء اللنشات بسيدي كرير .
لصــالح شركة انابيب البترول (سوميد) بقيمـــــة التعــــاقد 27.168.000 جنيـــــــه مصـــــــري بداية من 2024/8 تم تنفيذ نسبة 84%.
![]() |
إنشاء مصرف بقري السماحة والاشراف (مرحلة أولى) بمنطقة وادي الصعايدة بادفو - اسوان ممول من الصندوق الدولي للتنمية الزراعية (IFAD).
لصــالح وزارة الزراعــة وإستصــلاح الأراضــي / مشروع الاستثمــارات الزراعيــة المستدامــة وسبـل المـعيشة القيمة الإجمالية للمشروع 47.699.000 جنية مصــري بداية التنفيذ في 2024/4 تم تنفيذ نسبة 12%.
![]() |

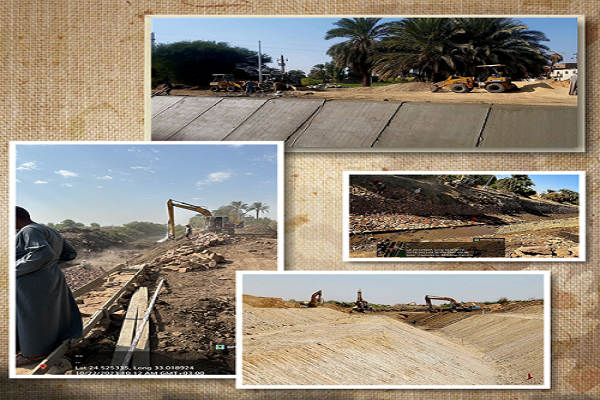

مشروع تأهيل ترعة كاسل من كم 24 حتي كم 30 بكوم امبو - اسوان - الإدارة العامة لري أسوان.
لصالح وزارة الموارد المائية والري تبلغ القيمة الإجماليه للمشروع 26.993.000 جنيه مصري بداية التنفيذ في 2022/7 تم التنفيذ بنسبة 30% .
![]() |
30/09/2022
مشروعات تم تسليمها
مشروعات توشكي
• تم إنشاء قناة الشيخ زايد في المسافة من كم 31 حتي كم 41 (المرحلة الثانيه) نسبة تنفيذ 100% وجاري نهو الملاحظات وعمل الختامي.
• تم إنشاء قناة الشيخ زايد في المسافة من كم 41 حتي كم 51 (المرحلة الثالثة) بنسبة تنفيذ 100% وجاري نهو الملاحظات وعمل الختامي.
مشروع إستصلاح وادي الصعايدة
• تم التنفيذ بنسبة 100% لتأهيل وتبطين ترع (مسقي السكة الحديد – الحجز المستجد – فرع 2 أدندان العليا) بزمام الإدارة العامة لري أسوان وتم تسليم المشروع إبتدائيا وعمل الختامي بتاريخ 15/7/2021.
قطاع بني سويف والفيوم
دراسة وتصميم وتنفيذ الأعمال اللازمة لزراعة 900 فدان غابة شجرية شاملة أعمال الصيانة.
• تمت أعمال الزراعه بنسبة تنفيذ 100% تم الإستلام الإبتدائي للمشروع في 21/3/2021 وعمل الختامي وجاري العمل في الصيانة.
قطاع الكراكات
إستكمال تكريك المنطقة جنوب شرق بوغاز مثلث الديبة ضمن المرحلة الثانية من الحل العاجل لتنمية بحيرة المنزلة الجزء الجنوبي من كم 3.5 حتي كم 7.300.
• تم الإنتهاء من أعمال التكريك بنسبة تنفيذ 100%.
تم التنفيذ بنسبة 100% لتكريك وتطهير الرواسب المتراكمة بميناء اللنشات بسيدي كرير لصالح شركة سوميد عقد رقم 24/2017.
مشروعات جاري تنفيذها
مشروعات إستصلاح بأبوسمبل
إنشاء وتركيب المهمات الميكانيكية والكهربائية لمحطة قسطل وادندان.
• تم التنفيذ بنسبة 78% للأعمال الميكانيكية والكهربائية وجاري التنسيق بين مصلحة الميكانيكا والكهرباء والقوات المسلحة لاستلام مهمات المحطة وعمل الختامي.
• تم التنفيذ بنسبة 47% للأعمال المدنية وجاري التنسيق بين مصلحة الميكانيكا والكهرباء والقوات المسلحة لاستلام مهمات المحطة وعمل الختامي.
مشروع إستصلاح وادي الصعايدة
• تم التنفيذ بنسبة 97% لأعمال استصلاح مساحة 15232 فدان بوادي الصعايدة.
• تم التنفيذ بنسبة 60% لأعمال إستصلاح مساحة 866 فدان & 250 فدان شريط الحماية بوادي الصعايدة.
• تم التنفيذ بنسبة 74% لتوريد وتركيب عدد 408 وحدة ري مستقلة بوادي الصعايدة.
قطاع بني سويف والفيوم
• تم التنفيذ بنسبة 98% لأعمال شبكات التغذية بمياة الشرب وشبكات الصرف الصحي ومحطات رفع ومحطة معالجة الصرف الصحي وطلمبات الري وأعمال الطرق والمبني الإداري بالمنطقة الصناعية ببياض العرب ببني سويف وجاري تنفيذ أعمال الأسفلت المتبقية وعمل ملاحظات شبكة المياة تمهيداً للتسليم.
مشروعات بمناطق مختلفة
تطهير وتبطين ترعة الرزافة بزمام الإدارة العامة لري غرب البحيرة بنسبة تنفيذ 99.7% وجاري عمل الختامي.

أعمال المبادرة الرئاسية لعدد 7 قري بمركز البلينا محافظة سوهاج لمشروع حياة كريمة
- تم الإنتهاء من تنفيذ 47.332 م.ط من شبكات الإنحدار.
- عدد المطابق 1.886.
- محطات الرفع والطرد.
عقد تاجير و تشغيل ماكينة تبطين ماركة راهكو.
تاجير معدات وسيارات وخلاط خرسانة وبيع سن كسارات خلال العام المالي 2021 / 2022.
قطاع الكراكات
تم التنفيذ بنسبة 40% لتكريك وتطهير الرواسب المتراكمة بميناء اللنشات بسيدي كرير لصالح شركة سوميد عقد رقم 55/2020.
تم التنفيذ بنسبة 94٪ لإزالة الاختناقات الملاحية بالرياح البحيري في المسافه من كم 42 حتي كم 82 لصالح الهيئة العامة للنقل النهري.
03/09/2021
![]() |
![]() |
